電力鐵軍5晝夜攻堅—朔銘突擊隊護航永昌硅業110kV站投產

來源: 時間:2025-03-21 17:50:58 瀏覽次數:

2025年3月,在云南能投永昌硅業110kV總降壓站建設進入沖刺階段之際,原施工單位因人力資源調配等問題導致施工進度受阻。朔銘電力臨危受命,8小時內組建專業突擊隊奔赴現場,打響與時間賽跑的攻堅戰。
2025年3月,在云南能投永昌硅業110kV總降壓站建設進入沖刺階段之際,原施工單位因人力資源調配等問題導致施工進度受阻。朔銘電力臨危受命,8小時內組建專業突擊隊奔赴現場,打響與時間賽跑的攻堅戰。

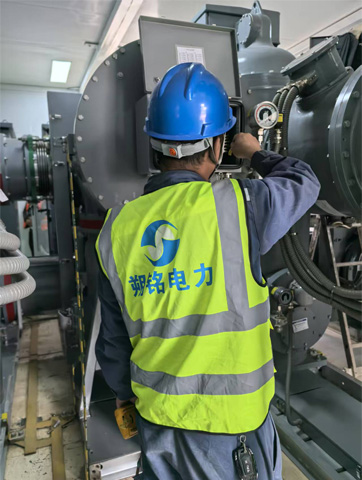

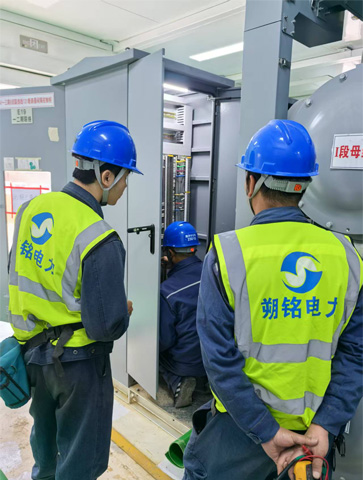

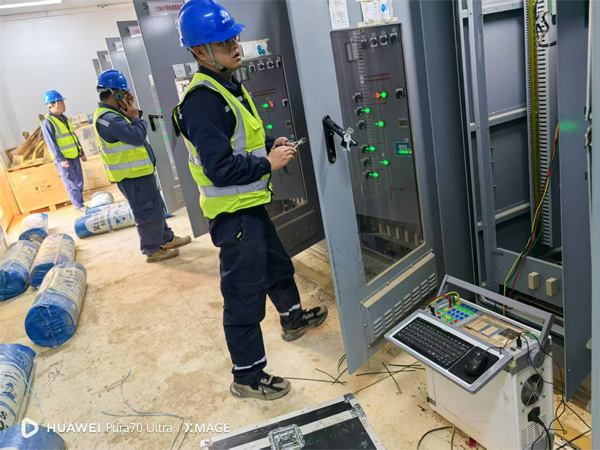

面對涉及電纜輾放、接線調試、系統聯調等多環節的復雜施工,朔銘電力創新采用"三專三定"工作法:專業分組、專人負責、專項突破;定任務量、定時間表、定責任崗。將35名精銳分為電氣接線、系統調試、后勤保障三個作戰單元,24小時輪班作業。電氣組創新使用"雙回路并行敷設法",將電纜輾放效率提升40%;調試組與設備廠家建立實時聯動機制,實現故障即時響應;后勤組搭建"移動工作站",保障物資精準配送。

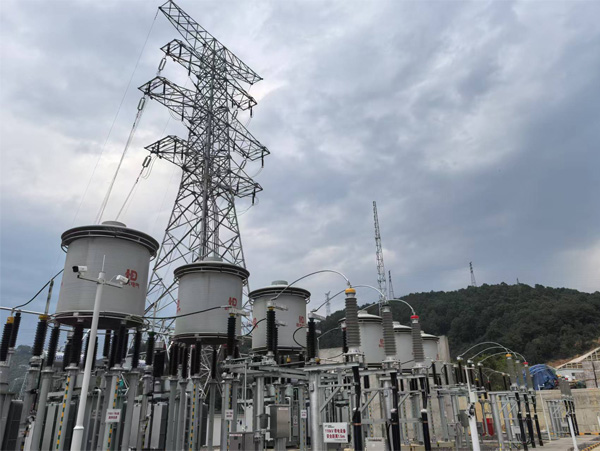

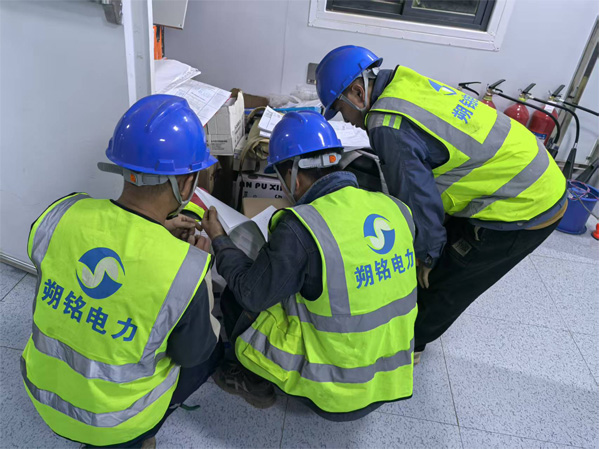

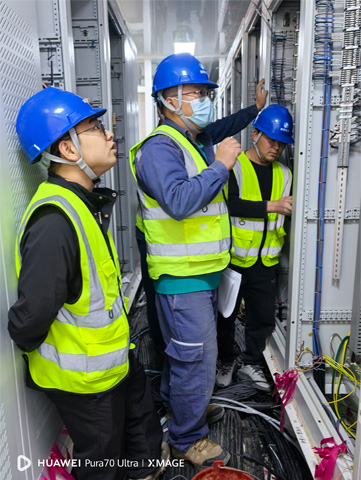

在施工關鍵期,突擊隊員日均工作時長超過18小時,累計完成高壓電纜敷設8.6公里,接線端子3200余個,調試保護裝置28套。針對原施工遺留的二次回路阻抗偏差問題,技術團隊連夜攻關,創新采用"動態補償技術",將系統穩定性提升至99.98%。經過連續5晝夜奮戰,3月19日22:40順利實現全站帶電投運,較原計劃提前36小時。

此次攻堅不僅創造了同類工程施工速度新紀錄,更彰顯了朔銘電力"鐵軍精神":技術總工張偉強父親病危仍堅守調試一線,女工程師李玥帶領接線組創下單日完成850個端子的團隊紀錄。被業主方授予"攻堅突擊隊"榮譽稱號,展現了中國電力建設者的專業素養與使命擔當。
作為云南電網建設主力軍,朔銘電力近三年已完成多個急難險重項目,此次攻堅再次驗證了其"853"應急響應機制(8小時動員、5小時部署、3小時進場)的有效性。公司董事長高志強表示:將深化"模塊化突擊隊"建設模式,為新型電力系統建設持續貢獻朔銘力量。
